产品型号:YB-10.5KV/630 1000KVA
产品编号:
一、城市基础设施
城市电网改造、负荷中心变电站(供电半径≤500m)、 老旧小区配电升级、
商业综合体供电系统 地铁、轻轨等交通枢纽供电;
智慧城市建设
5G 基站配套电源
充电桩集中供电
分布式能源接入节点
二、工业与能源领域
工业园区、多产业集群供电(如电子、机械、化工)、大型设备专用配电、
新能源项目、 风电场升压站、 光伏电站逆变升压系统、 储能电站配套设施、矿山与油田 井下 / 井上供电系统、 油气开采临时配电;
三、特殊应用场景
偏远地区供电、 无电乡村电网建设 、边防哨所供电保障 、临时用电场景 、建筑工地临时电源、 大型活动(演唱会、赛事)供电、 灾后应急供电系统;
四、环境敏感区域
生态保护区、 景区供电(低噪音、免维护)、 自然保护区监测设备供电、 市政景观配套 、公园照明系统 、城市绿道供电设施;
场景类型箱变配置特点
城市核心区 紧凑型设计(≤20㎡)、低噪音(≤55dB)
工业区 高防护等级(IP67)、大电流分断能力
新能源项目 智能无功补偿、多电压等级接入
应急供电 快速安装(3 天内完成)、远程监控
该设备通过优化供电半径(末端电压波动≤±5%)和全生命周期成本控制,符合国家新型城镇化、乡村振兴及 "双碳" 战略要求,尤其适合对占地面积、建设周期和运维效率有严格要求的现代化供电场景。
10KV 智能箱式变电站是集成高压配电、变电及智能监控的模块化户外预装设备,通过工厂预制化设计实现高效电能转换。核心特性如下:
【性能优势】
空间利用率提升 70%:紧凑型结构占地面积≤30㎡
建设周期缩短 80%:现场安装仅需 3-5 天
运维成本降低 40%:全生命周期免维护设计
环境友好:噪声≤55dB,零油污排放
【技术参数】
? 电压等级:10/20/35kV 多制式接入
? 容量范围:50-2500kVA
? 防护等级:IP54,适应 - 40℃~+55℃环境
? 箱体材质:多种材质可选、适应于各种施工项目。
【典型应用】
▌城市电网:负荷中心 10kV 变电站建设(供电半径≤500m)
▌新能源:风光储一体化项目升压系统
▌工业领域:工业园区、矿山专用供电站
▌应急保障:临时用电快速部署解决方案
该设备通过缩短供电半径有效提升末端电压稳定性(波动≤±5%),符合国家电网 "双碳" 战略要求,已广泛应用于智慧城市建设、乡村电网升级及新型基础设施领域。
10KV 箱式变电站满足以下标准:
1.GB/T17467-2010 《高压/低压预装式变电站》
2.GB1985-2014 《高压交流隔离开关和接地开关》
3.GB11022-2011《高压开关和控制设备共用技术要求》
4.DL/T402-2016《高压交流断路器订货技术条件》
5.DL/T 403 -2016 《12kv~ 40.5kv 高压真空断路器订货技术条件》
6.DL/T404-2007《3.6kV~40.5kV 交流金属封闭开关设备和控制设备标准》
7.DL/T 486-2010 《高压交流隔离开关和接地开关》
8.DL/T537-2002《高压低压预装箱式变电站选用导则》 9.DL/T593-2006《高压开关设备和控制设备标准的共用技术要求》 10.GB 1094.1-2013 《电力变压器》
箱变外壳的防护等级为 IP45,高压室及变压器室防护等级为 IP33.
在系统的安装和运行期间,要遵守所有相关 IEC 规范及国家或地方相关的安全导责。
10KV 箱式变电站正常工作条件如下:
环境温度:
最高温度 +40℃
日均平均值不大于 +35℃
最低温度 -15℃
日平均相对湿度 95 及以下
月平均相对湿度 90 及以下
安装场所的海拔高度 1000M 及以下
地震强度 不超过 8 度
安装地点无剧烈冲击,无严重污染和化学腐蚀,无导电尘埃及爆炸危险。
项目 | 单位 | 参数 | |
高压单元 | 额定电压 | kV | 12 |
额定频率 | Hz | 50 | |
1min 工频耐受电压、对地、相间/隔 离断口 | kV |
42/48 | |
雷电冲击电压、对地、相间/隔离断 口 | kV |
75/85 | |
额定电流 | A | 630 | |
额定短时耐受电流(2s) | kA | 20 | |
额定峰值耐受电流 | kA | 50 | |
低 | 额定电压 | V | 400 |
主回路额定电流 | A | 100~3200 |
压单元 | 额定短时耐受电流(1s) | kA | 15 30 50 |
额定峰值耐受电流 | kA | 30 60 105 | |
分支回路数 | 路 | 根据客户需求 | |
补偿容量(为变压器容量的) |
% | 15~30 | |
变压器单 元 | 额定容量 | Kva | 50~2000 |
阻抗电压 |
% | 4 / 6 | |
分接范围 | |||
联结组标号 |
Yyn0 或 Dyn11 |
运输及存放
1.出厂条件:
确保所有的工作都完成后,按照相关标准进行例行检查,结构功能符 合要求时,方可进行包装或存放。
2.包装:
箱式变电站的运输必须根据运输条件的不同采取不同的包装方法。可 不需包或用彩条布包装。
3.起吊和运输:
汽车运输。箱式变电站为下起吊。其底部槽钢内有四个可伸缩起吊拉 杆,用专用的吊架套住吊拉杆上,用钢丝绳穿入吊架顶部吊环内起重机吊 装卸。注意保护人身安全及可能造成的财产损失,勿倒置。
4.交货及中间存储:
4.1货到现场后,应进行如下检查:
○依照装箱单检查是否缺件或运输损坏,并向发货人或运送者出具证明 ;
○检查箱式变电站是否完好,是否受潮。最好对损坏部分进行摄影;
4.2最适宜的中间存储条件:(依照开关柜和元件所要求的最小条件)
○只需简单包装或不需包装;
○没有其他有害条件的影响,空气质量依照相关标准规定;
○安装运行前,定期进行必要的检查。
箱式变电站的安装
1.用户应按生产厂提供的箱变基础参考图施工(用户也可根据需要自行设 计)。
2.在箱变基础的一侧或是四周埋设好接地极,变压器接地与防雷接地可公用一个接地系统,引至箱变基础平台的接地引线应不少于两根,并确保接 地电阻小于等于 4 欧姆。

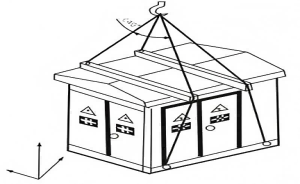

箱变应采用专用工具底部起吊,如附图所示注意起吊标记。

4.箱变底座与基础之间的缝隙用水泥砂浆抹封,以免雨水进入电缆室。
5.电缆进入电缆室后,电缆和穿管之间的缝隙必须密封防水。
6.箱式变电站进场就位后,由专业人员连接一、二次联洛线,所有连接线应准确、可靠,标志齐全清晰,绝缘符合要求。
